2025/07/21 2025 綠電交易排行榜
感謝訂閱 POXA Info 每週動態!2025年綠電交易排行榜完整版來了!這次不只有售電業排名,更加入發電業與總體排名,並用Treemap完整呈現綠電市場版圖!詳見本週主題分析。
5 分鐘內了解電力交易市場現況
每週免費定期提供您台電電力交易市場的最新動態
本週摘要
-
7/15 修正「公告事項4-4:日前輔助服務市場月結算價金結算說明文件」及「日前輔助服務市場之註冊登記及資訊變更申請表」。
-
7/17 防範近期LINE詐騙手法。
- 調頻備轉本週價格連續550天維持0元,投標率從92%小幅下滑至91%,而平均得標率因此從66%上升至66.7%,連續數周小幅下滑; E-dReg本週平均投標率從97.4%減少至94.5%,價格大幅上升11.83%至259.29元/MWh,主要反應投標量的持續減少; 即時與補充備轉兩者本週都迎來大幅反彈,即時價格大幅上升18.55%至221.35元/MWh,補充價格上升11.89%至196.48元/MWh,應是反應國營供給的短期減少; 本週延續上次的2025年綠電交易排行榜,這次不只售電業,也有發電業排名與總和排名,再加上Treemap視覺化,讓你秒懂綠電市場版圖! 詳細內容都在本週主題分析。
- 「調頻備轉」平均結清價格維持在0元/MWh; 目前累計參與容量維持823.6MW,本週沒有新增參與容量;
- 「E-dReg」平均結清價格從231.86元/MWh上升到259.29元/MWh,上升11.83%,主要反應本週投標量的波動; 目前累計參與容量維持619.6MW,本週沒有新增參與容量;
- 「即時備轉」平均結清價從186.71元/MWh上升到221.35元/MWh,大幅上升18.55%; 目前累計參與容量維持215MW,本週沒有新增參與容量;
- 「補充備轉」平均結清價從175.6元/MWh上升到196.48元/MWh,同樣大幅上升11.89%; 目前累計參與容量維持444.1MW,本週沒有變化。
- 本週再生能源平均佔比約11.1%,較上週略增,最高滲透率則下滑至26.44%,主要應是風災過後,用電恢復正常及太陽能發電及水力大幅增加,導致再生能源佔比小幅上升。
- sReg本週觸發0到2次,最長觸發時間不超過2分鐘,代表電網維持穩定狀態。
- 整理各種POXA定期追蹤的原始資料來源網站。
- 本月E-dReg供給端沒有變動,那需求端呢?繼7月小幅增長,8月的需求曲線會有什麼變化?是否會上升?就讓我們先偷喵一眼!
- 即時/補充市場供需價格解析:參與廠商雖少,但表後儲能潛力巨大,如何更精準的解析即時/補充市場的供需價格變化,讓你在市場中更具優勢。
- dReg投標量分析:dReg投標量持續下滑?可能跟哪些因素有關?sReg組成?E-dReg轉移?還是電池老化?
- 電業法部分條文修正草案大補帖,為大家整理你需要知道的一切資訊。 目前 5/27 能源署舉辦「電業登記規則」條文修正草案(特定電力供應業)說明會,之後會有預告,預告60天後施行,到時我們再來仔細看看。
📢 台電最新公告
-
7/15 修正「公告事項4-4:日前輔助服務市場月結算價金結算說明文件」及「日前輔助服務市場之註冊登記及資訊變更申請表」。
-
一、因併網型儲能案場AMI表計未裝設於責任分界點,參考再生能源設備相關規定,將依各案場線損率還原電度量後,併電能損失費計收,擬自114年10月1日起適用,不溯及既往。還原公式如下:
責分點之發電量 = AMI量測發電量x(1-線損率) 責分點之用電量 = AMI量測用電量/(1-線損率)
-
二、各案場線損率已更新至平台,請登入平台>民間合格交易者>資源資料維護進行確認,如對數值有疑問,請洽原併審單位確認,並於114年8月15日前依併審單位佐證文件申請變更,相關文件請e-mail至信箱:u028050@taipower.com.tw,以利後續更新,逾期則視為同意。
-
三、呈上所述,修正「公告事項4-4:日前輔助服務市場月結算價金結算說明文件」及「表格3-1A:交易資源資訊表 (日前輔助服務市場) 」。詳細文件內容請至資料下載及市場規則專區下載。
-
-
7/17 防範近期LINE詐騙手法。
近期LINE詐騙案件層出不窮,為維護各位電力交易平台參與者的資訊安全,敬請留意。 昨日發現有不肖人士盜用台電高階主管LINE帳號進行詐騙。請各位參與者務必提高警覺,切勿點擊不明連結,以免個人資料外洩,導致LINE帳號遭盜用。 同時,再次鄭重提醒所有參與者,切勿輕易相信任何要求借貸或轉帳的訊息,務必再三查證,以防受騙。 詐騙手法日新月異,請大家多一分防備,少一分損失!
完整公告資訊可以參考台電電力交易平台。
🎓 本週主題分析
大家好
,丹娜絲颱風剛走,又一個颱風路過,今年颱風也太多了,希望大家都能平安🙏!
本週參與容量跟上週一樣,都沒變化,是也在放颱風假嗎?好消息是即時跟補充終於迎來反彈,價格大幅上漲📈。
- 調頻備轉:本週價格連續550天維持0元,投標率從92%小幅下滑至91%,而平均得標率因此從66%上升至66.7%,連續數周小幅下滑;
- E-dReg:本週平均投標率從97.4%減少至94.5%,價格大幅上升11.83%至259.29元/MWh,主要反應投標量的持續減少;
- 即時跟補充:兩者本週都迎來大幅反彈,即時價格大幅上升18.55%至221.35元/MWh,補充價格上升11.89%至196.48元/MWh,應是反應國營供給的短期減少。
本週台電修正「公告事項4-4:日前輔助服務市場月結算價金結算說明文件」,主要就是影響淨計量跟效率額度,所以會影響電能損失費,我們就先來帶大家看看修改了哪些內容。
另外友善提醒💡,最新一期的光儲合一競標之投標截止期限為中華民國114年7月31日,就在這月底喔,有興趣的朋友可以把握機會, 相關資訊可以參考市場最新動態中的「光儲合一」標籤。
最後,這週的主角是2025年的綠電交易排行榜, 延續上次未完的2024/2025-台電及民營售電業綠電交易排行榜, 這次我們繼續2025年的綠電交易排行榜,這次沒有偏心,不只有售電業,也有發電業的排名跟總和排名,再加上Treemap,讓你秒懂綠電市場版圖!
🔄 淨計量與效率額度計算公式更新
本週台電修正「公告事項4-4:日前輔助服務市場月結算價金結算說明文件」,舊版的如下:
淨計量係指每月累積總輸入(充電)之電能與累積總輸出(放電)之電能差,以式11 表示。若淨計量為負值時,則以零計。
- 淨計量 = 當月份智慧型 AMI 電度表總充電電度量 - 當月份智慧型AMI 電度表總放電電度量
效率額度係指每月累積總輸入(充電)電能量之百分之二十,超過此效率額度將加收超額費。
- 效率額度 = 當月份智慧型AMI 電度表總充電電度量× 20%
修改成新版如下,主要引入了線路損失率(線損率),這個線損率是計算責任分界點至智慧型AMI電度表間線路之損失,這樣的修改主要是為了更精確的計算淨計量與效率額度。
淨計量係指每月累積總輸入(充電)之電能與累積總輸出(放電)之電能差,其中線路損失率(線損率)為計算責任分界點至智慧型AMI 電度表間線路之損失, 以式 11 表示。若淨計量為負值時,則以零計。
- 淨計量 = 當月份智慧型 AMI 電度表總充電電度量∕(1−線損率) - 當月份智慧型AMI 電度表總放電電度量×(1−線損率)
效率額度係指每月累積總輸入(充電)電能量之百分之二十,超過 此效率額度將加收超額費。
- 效率額度 = 當月份智慧型AMI 電度表總充電電度量∕ (𝟏 −線損率) × 20%
照公式來看,新版的淨計量會比舊版高,可能代表更高的電能損失費,但因為只是計算責任分界點至智慧型AMI電度表間線路之損失,所以數值蠻小的,因為每一個案場的線損率都不一樣,大家可以上平台去確認,了解新規對自己的影響。
而本週同樣舉辦「電力調度轉供費用優惠辦法」及「輸配電業各項費率計算公式」進行修正研議,從早期紅利的優惠推廣,逐步轉向到目前的符合電網使用者付費精神, 感覺綠電正逐步邁入下一個階段。 面對即將到來的變化,各方應積極做好準備,也從中可見近年市場發展之蓬勃與熱絡。
接著,就讓我們來看看今年2025的綠電交易排行榜吧,看看市場有多熱絡!
🌱 2025 綠電交易排行榜
本週我們繼續統計綠電交易排行榜,這次的資料同樣是來自國家再生能源憑證中心的直轉供成交紀錄, 更新日期到 2025年7月20日。
上次老編只更新售電業的統計資訊,有讀者反應也想看發電業,尤其是兩邊同時都有參與的集團,完整顯示更能反映真實的市場佔比,也更能跟老闆交代😊, 所以這次我們加入了發電業的資訊,除了個別的排行,也做個總排名,讓大家更清楚目前綠電市場的版圖。
近幾年,售電業在再生能源直轉供市場中的佔比逐年攀升,顯示其成長潛力備受矚目。

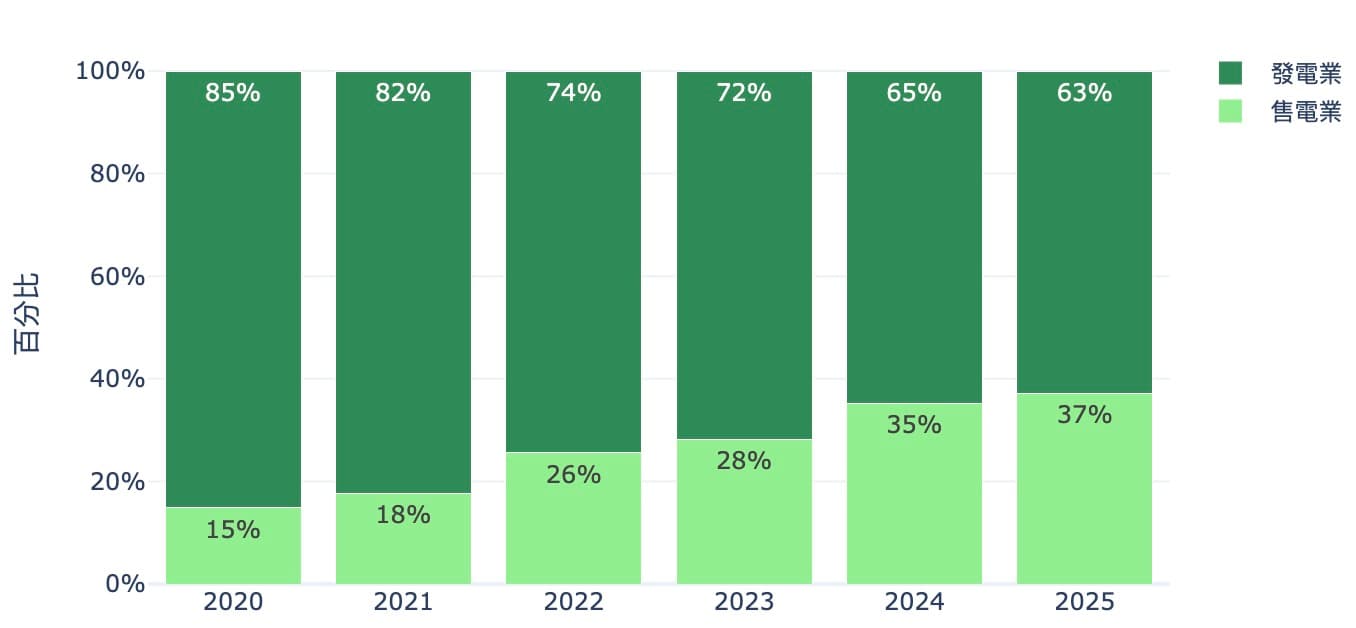

可以看到2020年僅佔15%,而今年已成長兩倍多,達到37%,而且持續成長中📈! 台灣再生能源直轉供市場正從傳統發電業主導,逐步轉向售電業與多元銷售模式,反應了民間對綠電的需求日益增加。
我們先來看看總和排名,其中「種類」欄位標註售/發電業,售電業會標註為「售電業」,發電業則標註為「太陽能系統發電」、「風力發電」或「水力發電」, 而「佔比」則是指該公司在所有直轉供再生能源憑證總量中的佔比。
| 公司名稱 | 太陽能 | 水力 | 風力 | 總憑證張數 | 種類 | 佔比 | 排名 |
| 鹿威風力發電股份有限公司 | 0 | 0 | 90,568 | 90,568 | 風力發電 | 6.40% | 1 |
| 台汽電綠能股份有限公司 | 21,114 | 14,572 | 46,360 | 82,046 | 售電業 | 5.80% | 2 |
| 天能綠電股份有限公司 | 81,082 | 0 | 0 | 81,082 | 售電業 | 5.70% | 3 |
| 富威電力股份有限公司 | 52,441 | 0 | 26,811 | 79,252 | 售電業 | 5.60% | 4 |
| 天衝能源股份有限公司 | 72,202 | 0 | 0 | 72,202 | 太陽能系統發電 | 5.10% | 5 |
| 茂正能源股份有限公司 | 51,903 | 0 | 0 | 51,903 | 太陽能系統發電 | 3.70% | 6 |
| 厚固光電股份有限公司 | 48,558 | 0 | 0 | 48,558 | 太陽能系統發電 | 3.40% | 7 |
| 辰亞電力股份有限公司 | 46,003 | 0 | 0 | 46,003 | 太陽能系統發電 | 3.30% | 8 |
| 創維風力發電股份有限公司 | 0 | 0 | 44,295 | 44,295 | 風力發電 | 3.10% | 9 |
| 中威風力發電股份有限公司 | 0 | 0 | 42,702 | 42,702 | 風力發電 | 3.00% | 10 |
| 續興股份有限公司 | 40,973 | 0 | 0 | 40,973 | 售電業 | 2.90% | 11 |
| 立為風力發電股份有限公司 | 0 | 0 | 36,264 | 36,264 | 風力發電 | 2.60% | 12 |
| 通威風力發電股份有限公司 | 0 | 0 | 34,972 | 34,972 | 風力發電 | 2.50% | 13 |
| 龍威風力發電股份有限公司 | 0 | 0 | 34,913 | 34,913 | 風力發電 | 2.50% | 14 |
| 能元超商股份有限公司 | 1,624 | 0 | 29,822 | 31,446 | 售電業 | 2.20% | 15 |
| 辰華電力股份有限公司 | 29,987 | 0 | 0 | 29,987 | 太陽能系統發電 | 2.10% | 16 |
| 陽光伏特家電力股份有限公司 | 28,390 | 890 | 0 | 29,280 | 售電業 | 2.10% | 17 |
| 艾涅爾電力股份有限公司 | 29,223 | 0 | 0 | 29,223 | 售電業 | 2.10% | 18 |
| 新源風力發電股份有限公司 | 0 | 0 | 28,776 | 28,776 | 風力發電 | 2.00% | 19 |
| 觀威風力發電股份有限公司 | 0 | 0 | 27,402 | 27,402 | 風力發電 | 1.90% | 20 |
前三名分別是:🥇鹿威風力發電、🥈 台汽電綠能、🥉 天能綠電, 雖然冠軍仍由發電業拿下,但第二、三名皆為售電業;進一步觀察可發現,前五名中有三家為售電業。 前 20 名中,售電業雖僅占 7 家,但已展現強勁成長潛力。隨著政策持續推動、企業綠電採購需求升溫,售電業的市佔率預期將持續上升,成為未來綠電市場的重要推手。
2025 再生能源售電業排行
我們接著看售電業的排名,這邊的「佔比」是指該公司在所有售電業憑證總量中的佔比,「排名」則是指在售電業中的排名。
| 公司名稱 | 太陽能 | 水力 | 風力 | 總憑證張數 | 佔比 | 排名 |
| 台汽電綠能股份有限公司 | 21,114 | 14,572 | 46,360 | 82,046 | 15.60% | 1 |
| 天能綠電股份有限公司 | 81,082 | 0 | 0 | 81,082 | 15.50% | 2 |
| 富威電力股份有限公司 | 52,441 | 0 | 26,811 | 79,252 | 15.10% | 3 |
| 續興股份有限公司 | 40,973 | 0 | 0 | 40,973 | 7.80% | 4 |
| 能元超商股份有限公司 | 1,624 | 0 | 29,822 | 31,446 | 6.00% | 5 |
| 陽光伏特家電力股份有限公司 | 28,390 | 890 | 0 | 29,280 | 5.60% | 6 |
| 艾涅爾電力股份有限公司 | 29,223 | 0 | 0 | 29,223 | 5.60% | 7 |
| 寶富電力股份有限公司 | 24,723 | 0 | 0 | 24,723 | 4.70% | 8 |
| 大自然能源電業股份有限公司 | 23,453 | 174 | 0 | 23,627 | 4.50% | 9 |
| 星星電力股份有限公司 | 22,125 | 0 | 0 | 22,125 | 4.20% | 10 |
| 康展電力股份有限公司 | 17,335 | 0 | 0 | 17,335 | 3.30% | 11 |
| 大同智能股份有限公司 | 17,307 | 0 | 0 | 17,307 | 3.30% | 12 |
| 阿波羅電力股份有限公司 | 8,665 | 0 | 0 | 8,665 | 1.70% | 13 |
| 花蓮綠能股份有限公司 | 0 | 6,991 | 0 | 6,991 | 1.30% | 14 |
| 瓦特先生股份有限公司 | 4,674 | 0 | 0 | 4,674 | 0.90% | 15 |
| 曜越綠電股份有限公司 | 4,577 | 0 | 0 | 4,577 | 0.90% | 16 |
| 開陽電力股份有限公司 | 4,092 | 0 | 0 | 4,092 | 0.80% | 17 |
| 博曜電力股份有限公司 | 2,628 | 0 | 0 | 2,628 | 0.50% | 18 |
| 南方電力股份有限公司 | 2,112 | 0 | 0 | 2,112 | 0.40% | 19 |
| 奇異果新能源股份有限公司 | 1,796 | 0 | 0 | 1,796 | 0.30% | 20 |
這次售電業的前三名分別是:🥇 台汽電綠能、🥈 天能綠電、🥉 富威電力,前三家的總量佔售電業的總量的46.2%,顯示市場集中度仍高,主力玩家具備明顯優勢。
💡聲明:以上所說明的售電業直轉供再生能源憑證總量及排行是依據國家再生能源憑證中心公開之直轉供再生能源憑證交易紀錄統計而成, 而售電牽涉各種商業行為模式,所以統計結果可能與其他認定方法的結果有所不同,此結果,僅供大家參考,謝謝。
從能源類型來看,太陽能仍為售電業主要來源。其中,部分業者具備多元能源組合:
- 富威電力與能元超商同時擁有風力與太陽能;
- 陽光伏特家與大自然能源則兼具太陽能與水力;
- 台汽電綠能則橫跨太陽能、水力及風力3種再生能源,是目前提供最多元組合的售電業者。
目前共有36家售電業有直轉供的交易紀錄,我們用Treemap來顯示所有售電業的憑證總量分布,這樣可以更清楚地看到各家售電業的規模及再生能源種類差異。 這Treemap是互動式圖表,點擊可以縮放,再小也不會漏掉👍。
可以更明顯看出市場集中的情況及目前售電業仍舊以太陽能為主力,風力發電的比例仍然較低。 更明確地說,太陽能佔比約為76%,風力19.6%,水力4.3%,太陽能仍是目前售電業的主力。
2025 再生能源發電業排行
這次讓我們也看看發電業的排名,同樣,這邊的「佔比」是指該公司在所有發電業憑證總量中的佔比,「排名」則是指在發電業中的排名。
| 公司名稱 | 太陽能 | 水力 | 風力 | 總憑證張數 | 佔比 | 排名 |
| 鹿威風力發電股份有限公司 | 0 | 0 | 90,568 | 90,568 | 10.20% | 1 |
| 天衝能源股份有限公司 | 72,202 | 0 | 0 | 72,202 | 8.10% | 2 |
| 茂正能源股份有限公司 | 51,903 | 0 | 0 | 51,903 | 5.90% | 3 |
| 厚固光電股份有限公司 | 48,558 | 0 | 0 | 48,558 | 5.50% | 4 |
| 辰亞電力股份有限公司 | 46,003 | 0 | 0 | 46,003 | 5.20% | 5 |
| 創維風力發電股份有限公司 | 0 | 0 | 44,295 | 44,295 | 5.00% | 6 |
| 中威風力發電股份有限公司 | 0 | 0 | 42,702 | 42,702 | 4.80% | 7 |
| 立為風力發電股份有限公司 | 0 | 0 | 36,264 | 36,264 | 4.10% | 8 |
| 通威風力發電股份有限公司 | 0 | 0 | 34,972 | 34,972 | 3.90% | 9 |
| 龍威風力發電股份有限公司 | 0 | 0 | 34,913 | 34,913 | 3.90% | 10 |
| 辰華電力股份有限公司 | 29,987 | 0 | 0 | 29,987 | 3.40% | 11 |
| 新源風力發電股份有限公司 | 0 | 0 | 28,776 | 28,776 | 3.20% | 12 |
| 觀威風力發電股份有限公司 | 0 | 0 | 27,402 | 27,402 | 3.10% | 13 |
| 中鋼光能股份有限公司 | 24,781 | 0 | 0 | 24,781 | 2.80% | 14 |
| 廣宇能源股份有限公司 | 23,028 | 0 | 0 | 23,028 | 2.60% | 15 |
| 天篷能源股份有限公司 | 22,323 | 0 | 0 | 22,323 | 2.50% | 16 |
| 台灣艾貴太陽能源股份有限公司 | 22,290 | 0 | 0 | 22,290 | 2.50% | 17 |
| 光合能源股份有限公司 | 20,796 | 0 | 0 | 20,796 | 2.30% | 18 |
| 永宙太陽能電力股份有限公司 | 18,253 | 0 | 0 | 18,253 | 2.10% | 19 |
| 東鋼風力發電股份有限公司 | 7,537 | 0 | 10,108 | 17,645 | 2.00% | 20 |
目前發電業的前三名分別是:🥇 鹿威風力發電、🥈 天衝能源、🥉 茂正能源,前三家的總量佔發電業的總量的29.2%,顯示發電業雖也有集中的情況, 但相較售電業仍相對分散。此外,發電業在再生能源結構上也更為多元,風力發電的比例明顯較高。
2025年共有62家發電業有直轉供的交易紀錄,我們同樣用Treemap來顯示所有發電業的憑證總量分布,這樣可以更清楚地看到各家售電業的規模及再生能源種類差異。
可以看到發電業的憑證總量分布較為平均,沒有售電業那麼明顯的集中情況, 而且太陽能與風力發電的憑證總量也相當接近,更明確地說,風力發電的憑證總量佔發電業的總量的約43.3%,而太陽能則佔約55.1%,太陽能發電佔比較高! 是不是跟大家的認知不太一樣,發電業不是應該是離岸風電的地盤嗎? 這可能是季節性因素,畢竟秋冬才是風力發電的旺季啊,下次更新時,可能又是一番不同(光)風景了,勝負難說~
最後,這次更新了2025年再生能源售電業與發電業的憑證總量排行,雖然沒有所有廠商都列出(Treemap 有完整收錄全部廠商喔,如果排行榜沒有,可以去圖裡找找看👀!), 老編目標🎯是:今年可以把這些資料的更新及圖表變成自動化,就像輔助服務市場的即時資訊一樣,讓大家第一時間掌握綠電市場的最新脈動。
下週又到了可以偷瞄E-dReg 8月需求曲線的時候了,相較於上月的小幅增長,這次會有更明顯的增長嗎?
我們下週見!

邀請大家訂閱POXA Info,訂閱就是對我們最大的支持與肯定! 除了可以收到第一手訊息外,還能優先取得線下活動訊息(如:表後儲能收益試算服務,技術分享讀書會),最後,我們會持續關注未來變化,歡迎各位先進專家學者長官分享您的看法, 每次您寶貴的意見,都能讓POXA離神隊友更近一步💪🏻,歡迎與我們聯絡。
📈 市場最新動態
POXA Energy整理台電電力交易平台公開資料,追蹤每週市場變化的趨勢,完整資料可以參考台電電力交易平台。
E-dReg 結清價格
本週 E-dReg 平均結清價格從231.86元/MWh上升到259.29元/MWh,上升11.83%,最高E-dReg 結清價格從上週的242元/MWh上升到320元/MWh,上升32.23%,最低E-dReg 結清價格從上週的209元/MWh上升到234元/MWh,上升11.96%。
本週平均價格大幅增加11.83%,連兩週大幅增加,主要反應本週投標量的持續減少, 而只要投標量增加,就會往目前參與容量對應的最高願付價格是208.286元/MWh靠近。
E-dReg 廠商參與、投標及得標容量
參與容量:本週參與容量619.6MW,本週沒有新增合格交易者。
投標容量:每週平均E-dReg投標容量, 從603.49MW下降到585.44MW,下降2.99%,最高E-dReg投標容量從618.90MW下降到598.10MW,下降3.36%,最低E-dReg投標容量從596.70MW下降到550.30MW,下降7.78%。投標率從97.40%下降到94.49%,下降2.99%。
得標容量:每週平均E-dReg得標容量, 從603.49MW下降到585.44MW,下降2.99%,最高E-dReg得標容量從618.90MW下降到598.10MW,下降3.36%,最低E-dReg得標容量從596.70MW下降到550.30MW,下降7.78%。得標率從上週100.00%持平。
本週參與容量不變,但投標量持續減少,所以平均投標率從 97.4% 減少至 585.44/619.6 = 94.5%, 投標量及價格預期維持小幅區間震盪,POXA會持續追蹤後續變化。
🏆 E-dReg 合格交易者前十名
目前E-dReg共有29家合格交易者,本週沒有新增合格交易者與參與容量。
排名前5家分別為能元超商、台普威、盛齊綠能、富威電力、智鑫,共計約451.2MW,佔全部容量72.82%,主要合格交易者未來可能對市場極具影響力。
🏆🏆 總和容量合格交易者前十名 🏆🏆
本週總和排名前10名沒有改變,點選看所有排名。
💡 台電電力供需資料
POXA想藉由監測再生能源的供給跟佔比情況,來了解其對輔助服務市場的影響,預期可以分析:
- E-dReg的需求量:E-dReg的需求跟再生能源,尤其是太陽能的佔比息息相關,了解太陽能發電的增長,有助於預測E-dReg的需求量。
- 即時跟補充的價格變化:因為國營電廠機組運轉以滿足負載需求為優先,有餘力才會參與輔助服務市場,了解國營供給的情況,有助於預測價格走勢。
- 系統頻率的影響:通常再生能源佔比越高,在沒有足夠的儲能下,頻率通常會震盪越大,進而增加調頻服務的執行成本,了解再生能源的供給情況,有助於設計最佳的充放電排程。
台電機組發電資料
本週再生能源佔比平均約11.1%(風力、太陽能及水力,分別佔比為1.8%、6.1%及3.1%), 而上週再生能源佔比平均約10.9%(風力、太陽能及水力,分別佔比為3.9%、4.8%及2.1%), 佔比較上週略增,雖用電恢復正常,但太陽能發電及水力大幅增加(因為這週連日的豪雨嗎?),導致再生能源佔比小幅上升。
再生能源滲透率資料
平均再生能源滲透率從10.63%下滑到10.55%,下滑0.77%,最高再生能源滲透率從上週的29.68%下滑到26.44%,下滑10.91%,最低再生能源滲透率從上週的2.88%下滑到1.6%,下滑44.39%。最高滲透率下滑至26.44%,減少10.91%,應是風災過後,用電負載恢復正常所致。
備轉容量率資料
目前先將資料放上來,有機會再來分析。 不過未來台電可能會有新的備轉容量適足能力的24小時資料更新,會顯示供電能力及系統負載,POXA會持續關注。
更多電力供給互動圖表
如:裝置容量統計等,還在建置中...
上述資料為參考用,詳細資訊可以參考台電電力供需資料,並以其資料為主。
專屬分析 🧐
POXA Energy 擁有自主研發的能源管理系統(Energy Management System,簡稱EMS)與能源資產績效管理服務(Energy Asset Performance Management,簡稱EAPM)。 透過展示對本週市場結清價格與頻率變化的分析與觀察,讓大家可以更了解這些變動對收入及操作策略的影響。
系統頻率分析
本週頻率分佈上移,代表可能偏電多,且上下界擴大,代表頻率應比上週來得震盪。
dReg電量需求指標 🔋
電量需求指標代表當儲能最少充放電下的SOC停留位置,本週dReg電量需求指標小幅上升至43%,代表電網電量需求較上週偏電多。 但整體而言,若是想維持SOC=50%,建議位於彈性調整區間時,可採充電策略。
dReg放電循環次數
POXA Energy EMS本週預估每日平均放電循環持續減少至0.21次,代表電網震盪較上週減少,電網頻率較為穩定。
sReg觸發次數與平均執行時間
本週每日觸發0到2次,執行時間不超過2分鐘,代表電網維持穩定狀態。
📚 資訊來源網站
-
電力交易市場
- 輔助服務市場,https://etp.taipower.com.tw
- 輸配電等級儲能專區(可以看目前dReg跟E-dReg申請量), https://www.taipower.com.tw/tc/page.aspx?mid=6596
-
台電公開資料
- 機組發電資料、備轉容量、負載預測等資訊,https://www.taipower.com.tw/tc/page.aspx?mid=206
-
電價資料
- 台電電價資訊,https://www.taipower.com.tw/2289/2558/49405/49408/nodeList
- 經濟部能源署電價及費率審議資料揭露中心,https://www3.moeaea.gov.tw/ele102/
-
用電大戶(再生能源義務)
- 再生能源義務(用電大戶)服務網,https://www.reo.org.tw
-
光儲合一
- 相關光儲規則、公告、得標廠商及得標量, https://www.moeaea.gov.tw/ECW/populace/home/Home.aspx
- 台電太陽光電發電設備結合儲能系統餘電合約,https://www.taipower.com.tw/2289/2484/51434/52366/normalPost
- 台電再生能源購電資料,可用來參考各縣市太陽光電容量因素,https://www.taipower.com.tw/tc/page.aspx?mid=207&cid=165&cchk=a83cd635-a792-4660-9f02-f71d5d925911
-
RE30電力商品
🚀 未來主題搶先看
- 本月E-dReg供給端沒有變動,那需求端呢?繼7月小幅增長,8月的需求曲線會有什麼變化?是否會上升?就讓我們先偷喵一眼!
- 即時/補充市場供需價格解析:參與廠商雖少,但表後儲能潛力巨大,如何更精準的解析即時/補充市場的供需價格變化,讓你在市場中更具優勢。
- dReg投標量分析:dReg投標量持續下滑?可能跟哪些因素有關?sReg組成?E-dReg轉移?還是電池老化?
- 電業法部分條文修正草案大補帖,為大家整理你需要知道的一切資訊。 目前 5/27 能源署舉辦「電業登記規則」條文修正草案(特定電力供應業)說明會,之後會有預告,預告60天後施行,到時我們再來仔細看看。
⚠️ 免責聲明
本文提及之試算結果和分析不代表獲利績效,實際獲利受多種因素影響,僅供先進參考。
本文提供資料分析數據,皆基於公開資料,僅代表POXA個人觀點,僅供參考,實際資料數據還是以各官方網站公告為主。
感謝您的閱讀,也感謝那些留言或聯繫我們的朋友們,歡迎各位產業、學術和研究領域專家的建議和指導,幫助我們更深入地瞭解客戶需求! 在優化儲能營運績效的路上,POXA Energy與您同行! 💪🏻
+886-3-659-3726
